El contratista abandonó la obra: qué hacer

¿Qué hago si el contratista abandonó la obra?
Cuando un contratista abandona la obra, el primer impulso es contratar a otro y seguir. Es exactamente lo que no conviene hacer todavía.
Continuar tapa la evidencia. Una vez que otro maestro interviene, ya no se puede establecer cuánto estaba hecho el día del abandono ni qué parte de lo ejecutado estaba mal, y eso es justamente lo que hay que probar.
El orden que sirve es otro: congelar la faena, registrar fotográficamente el estado, dejar constancia notarial de los hechos y encargar un peritaje de avance físico que cubique lo realmente ejecutado conforme a las especificaciones, descontando lo que haya que demoler o rehacer. Con esa cifra contra los anticipos pagados aparece el perjuicio real.
Una advertencia sobre el lenguaje: calificar la conducta como estafa no es materia de un informe técnico. Eso lo determina un abogado con los antecedentes y lo resuelve un tribunal. Lo que el informe establece son los hechos materiales sobre los que esa discusión se apoya.

Cuando el contratista desaparece con la obra a medias
El abandono intempestivo de obras de remodelación o construcción por parte de contratistas informales constituye uno de los dramas financieros más graves para los propietarios de viviendas.

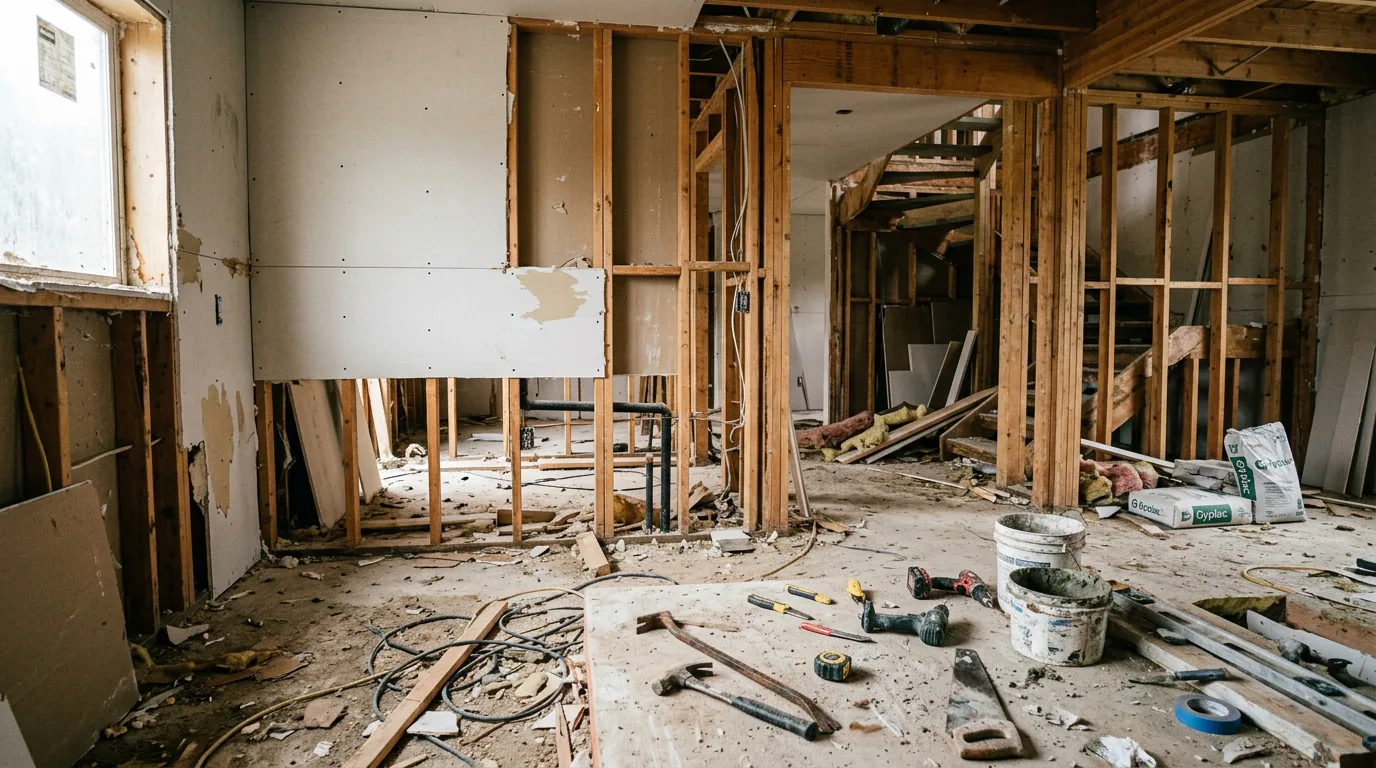

Tras exigir cuantiosos "anticipos para compra de materiales", es habitual que el contratista reduzca el ritmo de trabajo hasta paralizar por completo la faena, dejando muros a medio edificar, instalaciones expuestas y materiales defectuosos.
El error más común del afectado es contratar de inmediato a una nueva cuadrilla para "terminar rápido", destruyendo la evidencia del estado de avance y haciendo imposible probar en juicio los montos cobrados en exceso.
A continuación se detalla el protocolo pericial para congelar la faena y cuantificar el daño emergente bajo norma NCh 353.
El congelamiento de la faena y la cubicación pericial NCh 353 del avance físico real son indispensables antes de permitir el ingreso de un nuevo contratista a la propiedad.
¿Qué tan grave es que la obra esté parada? Autoevaluación
| Nivel de Riesgo | Situación de la Obra | Acción Inmediata Recomendada |
|---|---|---|
| Riesgo Bajo | Retraso en plazo cronograma pero con avance físico continuo | Exigir reprogramación con carta de compromiso y multas por día. |
| Riesgo Medio | Ausencia del contratista por 5 días sin justificativo; anticipos exceden avance | Congelar pagos, enviar carta notarial e inspeccionar partidas ejecutadas. |
| Riesgo Severo | Retiro de herramientas, faena abandonada y cobro muy superior al avance real | Constatación notarial del estado de la faena + opinión técnica de avance real + asesoría legal para definir la vía que corresponda |
Lo que dice el contratista y lo que muestra la revisión
| Extexto Frecuente del Contratista | Argumentación Informal | Dictamen Pericial de Avance Físico |
|---|---|---|
| "Los materiales subieron de precio" | Exige más dinero para continuar | Rechazado: El contrato fijó precios unitarios cerrados según NCh 353. |
| "La obra tiene 70% de avance" | Considera compras de insumos no instalados | Rechazado: Solo se computa el avance físico real instalado e inspeccionado. |
| "Lo hecho hasta ahora cubre el pago" | Suma mano de obra no justificada | Demostrado Perjuicio: Se descuenta el costo de reparar obras mal ejecutadas. |
¿Qué hacer las primeras 48 horas?
- Paralización Formal y Congelamiento: Impedir la alteración o demolición de la estructura por terceros.
- Constatación Notarial in Situ: Inspección con Notario Público para certificar el estado de abandono.

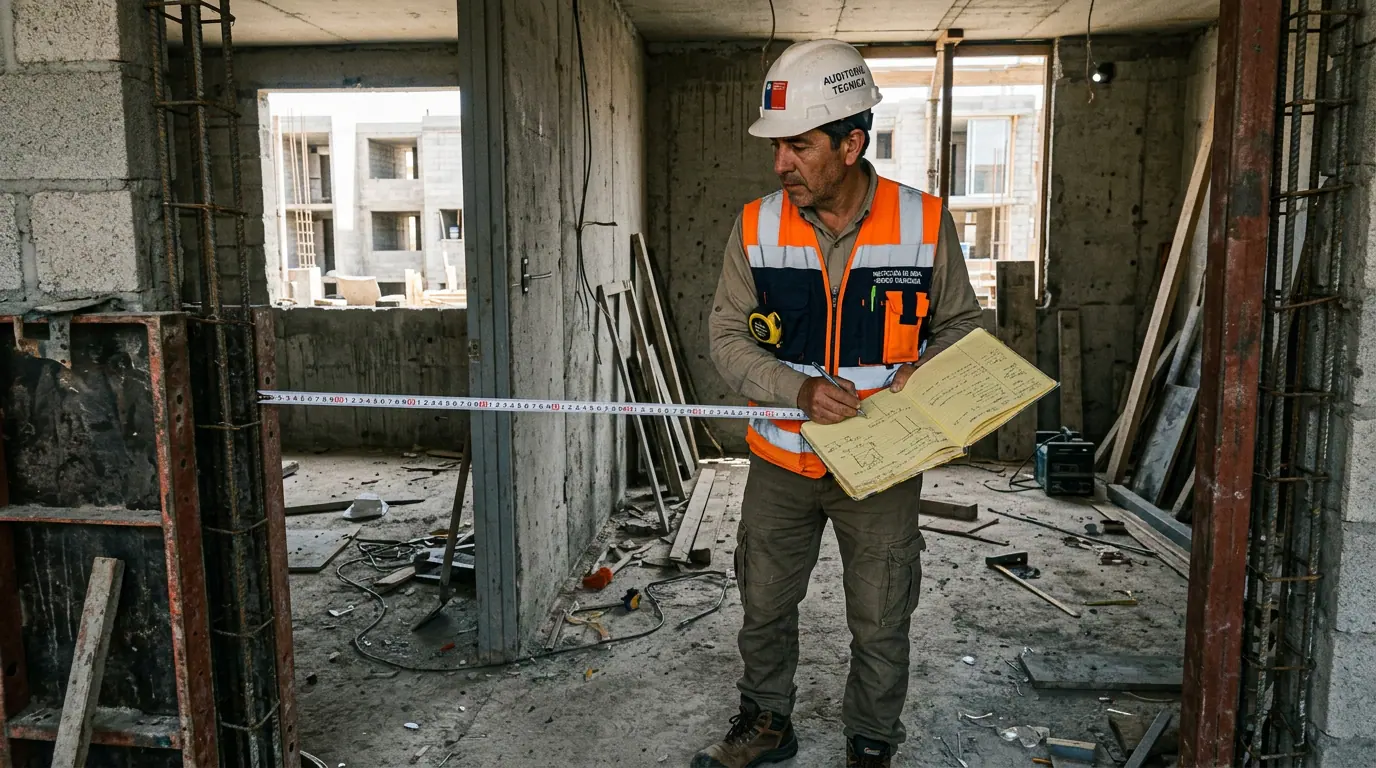

- Auditoría y Cubicación NCh 353: Se realiza el catastro milimétrico de las partidas ejecutadas (metros cuadrados de estuco, metros lineales de cañería, puntos eléctricos) y se contrastan con la matriz de precios del contrato.
- Determinación del Perjuicio Patrimonial: Cuantificación del cobro en exceso más el costo de reparar fallas.
- Notificación por Carta Notarial: Emisión de apercibimiento formal de rescisión de contrato.
- Acción Judicial Civil o Penal: Presentación de demanda por incumplimiento o querella por estafa (Art. 468).
- Reinicio Seguro de Obras: Ingreso del nuevo contratista bajo informe pericial de deslinde.

¿Cómo se calcula lo que efectivamente se perdió?
Se determina el monto real del perjuicio económico aplicando la siguiente relación de liquidación forense:
- Perjuicio Total: El perjuicio total se calcula sumando lo pagado en exceso sobre lo realmente ejecutado, más el costo de demoler lo mal hecho, más el sobreprecio de contratar a una nueva empresa para terminar la obra.
- Cubicación Ponderada (NCh 353): Se calcula el porcentaje de avance físico real mediante la suma ponderada de cada partida por su peso relativo dentro del presupuesto original.
La carta notarial: qué debe decir
CARTA NOTARIAL DE APERCIBIMIENTO Y RESCISIÓN De: [NOMBRE PROPIETARIO] A: [NOMBRE CONTRATISTA / RAZÓN SOCIAL] Mediante la presente comunicación, notifico a usted que habiendo transcurrido más de [NÚMERO DÍAS] días de paralización injustificada de la obra ubicada en [DIRECCIÓN PROPIEDAD], se da por rescindido el contrato por incumplimiento grave.
Se deja constancia de que se ha procedido al levantamiento pericial del estado de avance físico in situ, reservándome el derecho de ejercer las acciones civiles y penales correspondientes (Art. 468 del Código Penal) por los perjuicios causados. Firma Propietario: _________ Fecha: [FECHA]

Lo que hay que recordar sobre la obra abandonada
Un peritaje técnico de avance físico real entrega el respaldo documental necesario para sustentar, con criterio independiente, una demanda por incumplimiento de contrato.
Para conocer más sobre ingeniería forense en la edificación, consulta nuestra guía sobre peritaje técnico forense en construcción.
Una precisión sobre el alcance de este informe
Una opinión técnica independiente establece hechos verificables: el porcentaje de avance real de la obra, la correspondencia entre lo pagado y lo ejecutado, el estándar de las partidas terminadas y el estado en que quedó la faena.
Lo que no hace, y no debe hacer, es calificar jurídicamente la conducta del contratista. Determinar si unos hechos constituyen incumplimiento contractual, y de qué clase, es una decisión que corresponde a un abogado con los antecedentes completos y, al final, a un tribunal.
Esa separación no debilita el informe: lo hace utilizable. Un documento que establece hechos con respaldo técnico sirve en cualquiera de las vías que después se decida seguir. Uno que anticipa calificaciones jurídicas se vuelve discutible justamente en el punto donde se necesita que no lo sea.
